El parque permanecerá cerrado hasta que esté colocado el cartel con las normas, debido a la irresponsabilidad e inmadurez por parte de algunos padres. Esto lo ha decidido el ayuntamiento. Parece ser que ayer jueves día 10 de septiembre algunos niños entraron a jugar al parque, y sus tutores no veían el peligro que corrían allí. Tras algún susto y pedirles por favor a los padres que sacaran a sus hijos de la pista, se negaron y acabaron discutiendo con los usuarios del parque hasta que tuvo que intervenir la policía incluso. Desde Ondawheelz nos parece una vergüenza la actitud mostrada por esas personas "adultas". Disculpad las molestias.
miércoles, 9 de septiembre de 2009
lunes, 7 de septiembre de 2009
sábado, 5 de septiembre de 2009
Construcción del skatepark X: Vallado, instalación de la fuente e iluminación

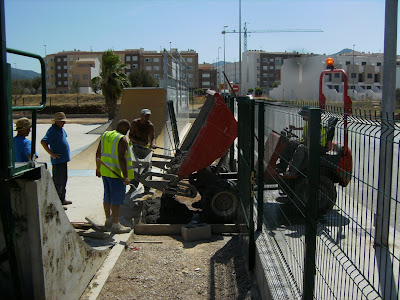

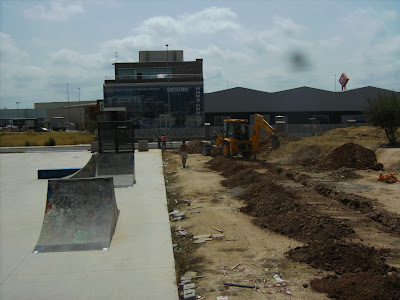

El lunes 20 de julio se empezó a construir el muro que rodea al parque.
De esta tarea ya no se encargaba REINSU S.L, sino BECSA. Con estos hemos tenido más problemas de comunicación y algunos de incompetencia.

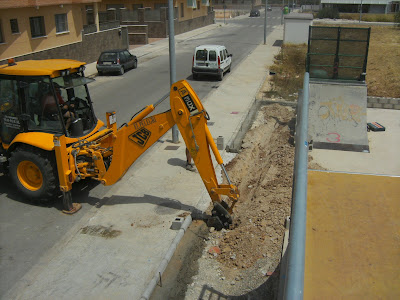

Mientras hacían el muro, aprovecharon para cavar la zanja de desagüe para la fuente.

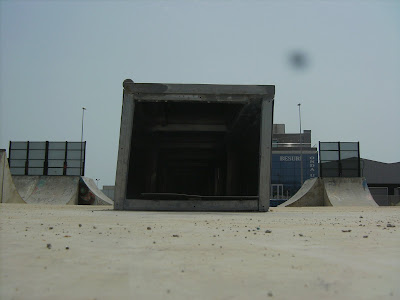

El miércoles 22 de julio se estuvo hablando de la distribución de los focos y el cableado. Los operarios de BECSA golpearon con una máquina el cajón, reventando las soldaduras y descuadrándolo.
Durante el resto de la semana y la semana siguiente cavaron zanjas y pusieron los tubos para el cableado, acabaron los muros, construyeron las arquetas de la instalación eléctrica y pusieron la mayor parte de la valla. El jueves 30 de julio repararon el cajón.
El lunes 3 de agosto pusieron la puerta que no da a ninguna calle e instalaron la fuente.
El martes 4 de agosto pusieron el resto de puertas.
El miércoles 5 de agosto pavimentaron los trozos entre las puertas anchas y la pista y cerraron el vallado por completo.
BECSA terminó su parte y se produjo un parón, agosto es lo que tiene. A los 3 días de empezar septiembre ya se había hecho la instalación eléctrica e instalado los focos.
Mientras hacían el muro, aprovecharon para cavar la zanja de desagüe para la fuente.
El miércoles 22 de julio se estuvo hablando de la distribución de los focos y el cableado. Los operarios de BECSA golpearon con una máquina el cajón, reventando las soldaduras y descuadrándolo.
Durante el resto de la semana y la semana siguiente cavaron zanjas y pusieron los tubos para el cableado, acabaron los muros, construyeron las arquetas de la instalación eléctrica y pusieron la mayor parte de la valla. El jueves 30 de julio repararon el cajón.
El lunes 3 de agosto pusieron la puerta que no da a ninguna calle e instalaron la fuente.
El martes 4 de agosto pusieron el resto de puertas.
El miércoles 5 de agosto pavimentaron los trozos entre las puertas anchas y la pista y cerraron el vallado por completo.
BECSA terminó su parte y se produjo un parón, agosto es lo que tiene. A los 3 días de empezar septiembre ya se había hecho la instalación eléctrica e instalado los focos.
